進入四季度以來,崇左金品公司積極貫徹落實集團公司和公司本部“大戰80天,沖刺四季度”決策部署和工作要求,持續發揚“5+2”“白加黑”奮戰精神,掛圖作戰,多管齊下抓施工建設,多措并舉推進項目運營,投建運營扎實推進,全力以赴沖刺年度各項經營目標。
多管齊下,加快推進項目建設
公司本部下達“沖刺四季度”任務后,金品公司積極響應,迅速召開會議傳達落實集團公司和公司本部相關會議精神,認真學習貫徹落實趙伯廷董事長調研提出的“七個抓好”工作要求,研究部署沖刺四季度各項工作,吹響中泰產業園國際果品加工基地項目建設搶工號角。項目全體員工牢固樹立坐不住、等不起、慢不得的意識,多管齊下,搶抓四季度黃金施工期,堅持“大干”“快干”“實干”,干出聲勢、干出亮點、干出成效、干出新局面,加快推進竣工驗收。一是實施掛圖作戰。公司第一時間召開沖刺動員會,部署落實各項事宜,堅決認領,嚴格執行本部下達的四季度任務指標,實施掛圖作戰,明確時間節點,將任務目標分解細化,落實到具體部門、具體人員,做到人人肩上有任務、個個身上有責任。二是加強現場協調。多次組織施工進度、質量及安全大檢查,召開項目沖刺階段協調會,要求各參建方同心協力,及時解決現場檢查發現的問題,在保證質量及安全的情況下加快推進項目建設,保證項目進度,確保如期完成投資任務目標。三是搶抓工程進度。項目部倒排工期,周密部署,重新統籌調配現場管理人員,細化各項分工管理,將倒排的施工計劃精確到每一天,做到事事有人做、有人管。四季度以來,各個單體施工現場熱火朝天,挖掘機密集穿梭在工地上,650余名工人加班加點有條不紊地進行施工。

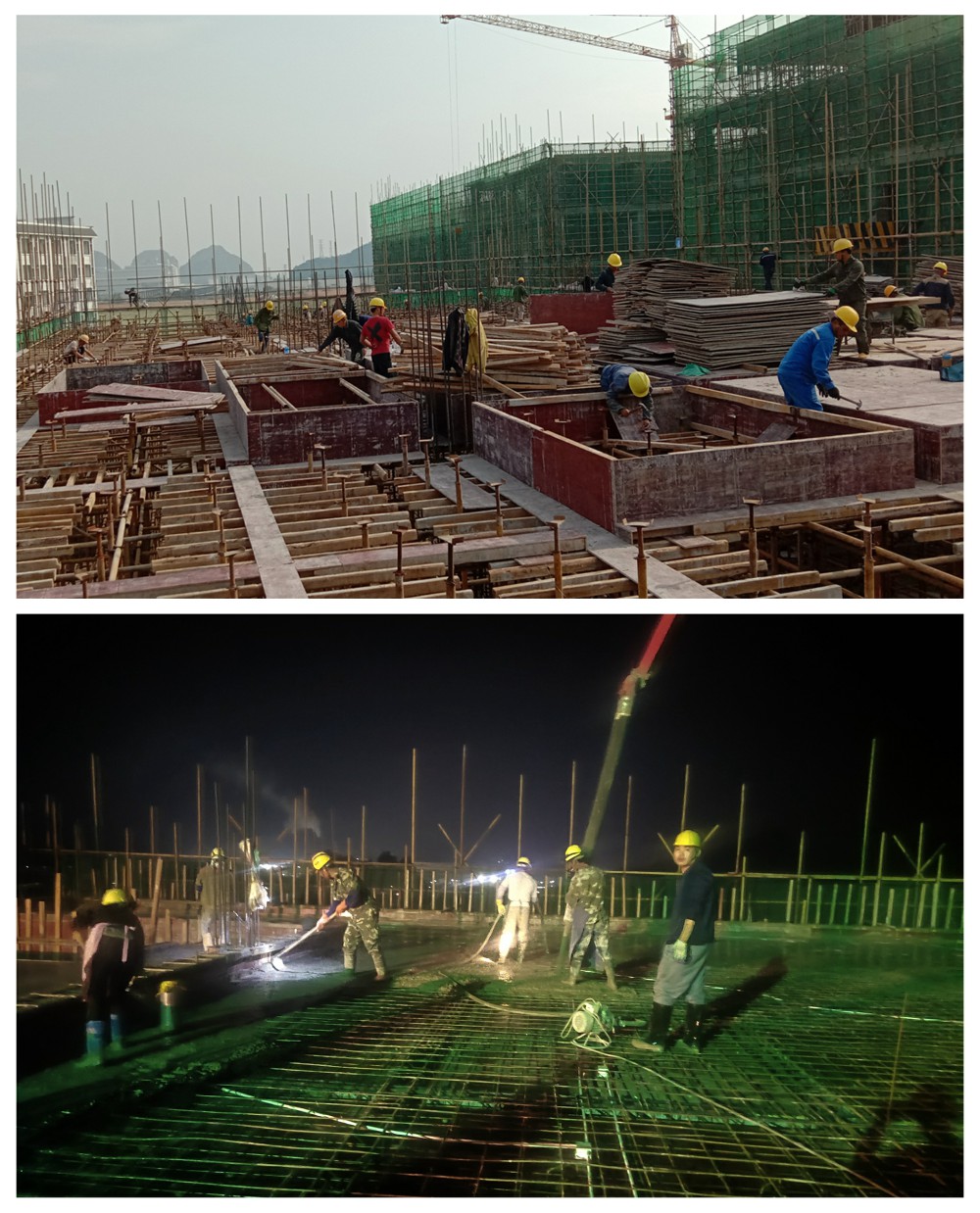

“白加黑”施工現場
截至12月20日,項目四季度完成投資額 7700萬元,完成計劃的 102.67%;全年累計完成投資額2.58億元,完成全年計劃的103.2%。提前超額完成公司本部下達的年度投資完成額指標任務。
多措并舉,加快推進項目運營
四季度以來,金品公司繼續堅持“引進來”和“穩得住”的項目運營理念,加快推進項目招商運營。一是拓寬招商渠道。通過政府招商平臺、以商招商、廣告宣傳等多方式拓寬招商渠道。目前園區廠房及倉庫已建成22棟,現已出租15棟,出租率約68%;已建成4棟創新工廠,建筑面積約19230平方米,已出租7674平方米,出租率40%。一期3#宿舍樓已投入使用,共96間,建筑面積約5051平方米,現已出租75間,出租率78%。目前園區入駐企業涵蓋堅果加工、食品配送、果汁加工、物流運輸、小家電生產等領域。二是完善 園區配套設施。通過加設道閘系統有效管理園區進出入車輛,園區紅線范圍增設圍墻,完善職工宿舍床鋪、空調、衣柜、熱水系統,安防系統、食堂硬裝、軟裝等配套設施等措施完善園區配套設施,提升園區服務水平。同時,加強食堂日常衛生及食品安全監管,物業公司水電、園區衛生、安保等工作規范化監管等措施做好園區日常運營管理工作。三是加強制度建設。持續完善企業入園、園區規范管理、園區應急管理等制度建設,不斷提升企業管理水平。現園區入駐企業共有14家企業,目前已與10家企業簽訂合同,簽約率約為71%。

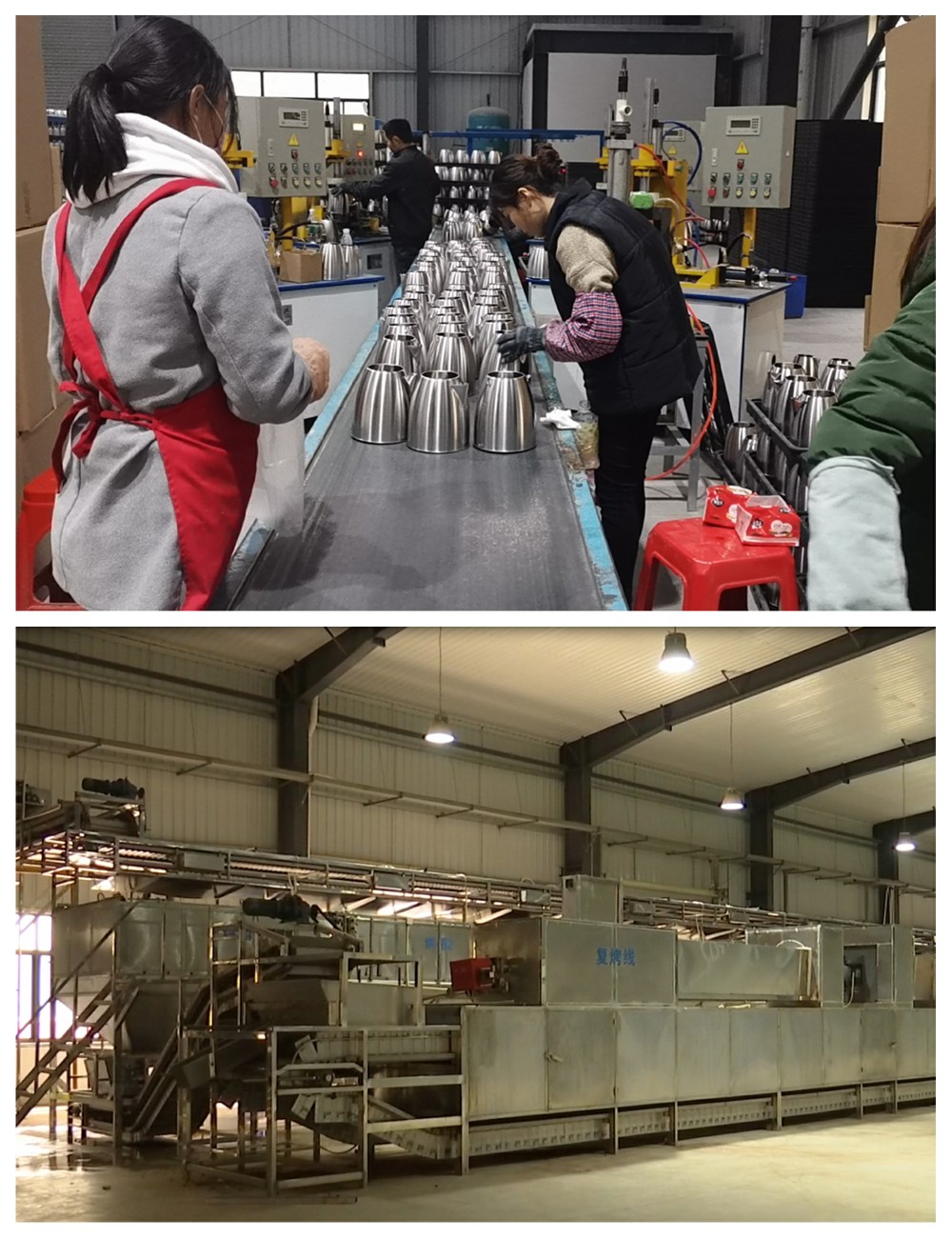

入園企業忙生產
多方努力,加快落實租金補償
自2017年10月起,項目一期大部分廠房已投入使用,通過政府招商引資等方式陸續引進企業16家,其中大部分入駐企業享受政府“免三減二”政策。公司認真梳理部分企業入園時間、起租時間等多方面信息,整理佐證材料梳理廠房租金明細,與管委會、公司本部相關部門多方溝通,并多次組織召開專項協調會落實政府對于享受“免三減二”政策企業的租金等額補償問題。經多方共同努力,公司與管委會雙方對于政府廠房租金等額補償問題已初步達成意見,目前正在走流程上報市政府,將此項費用納入2021年市財政預算。
截至目前,項目一期已基本建成,1-9#廠房、3-5創新工廠已竣工驗收并投入使用;項目二期1-9#標準廠房已建成并投入使用,二期三四組團多層廠房建設也處于收尾工作。整個園區建成后,包括11棟綜合辦公樓,1棟研發中心,26個標準廠房,7個倉儲中心,1棟職工食堂大樓,4棟宿舍樓,擁有完善的配套設施,方便企業入駐生產。項目加工基地將秉承“誠信建園、創新立園、合作興園”的理念,建設以食品加工為主的新型系列全自動生產線,集商用辦公、研發、生產、加工、銷售為一體的東盟特色食品產業基地。

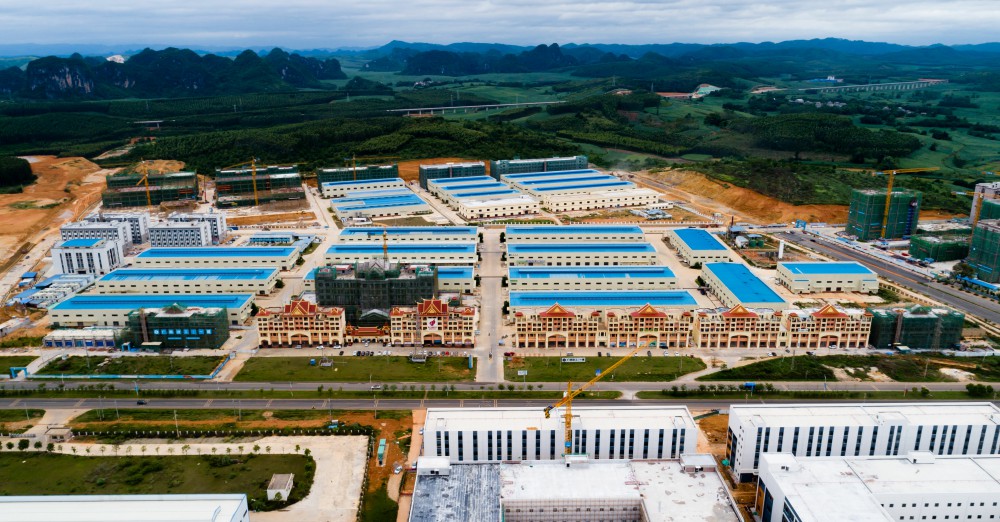

園區全景照
